Lucrări de reparație și întreținere a infrastructurii rutiere municipale executate pe parcursul săptămânii trecute
În perioada 5–11 octombrie, operatorii municipali și antreprenorii contractați de Direcția Generală Mobilitate Urbană au continuat lucrările de reparație și întreținere a infrastructurii în toate sectoarele municipiului.

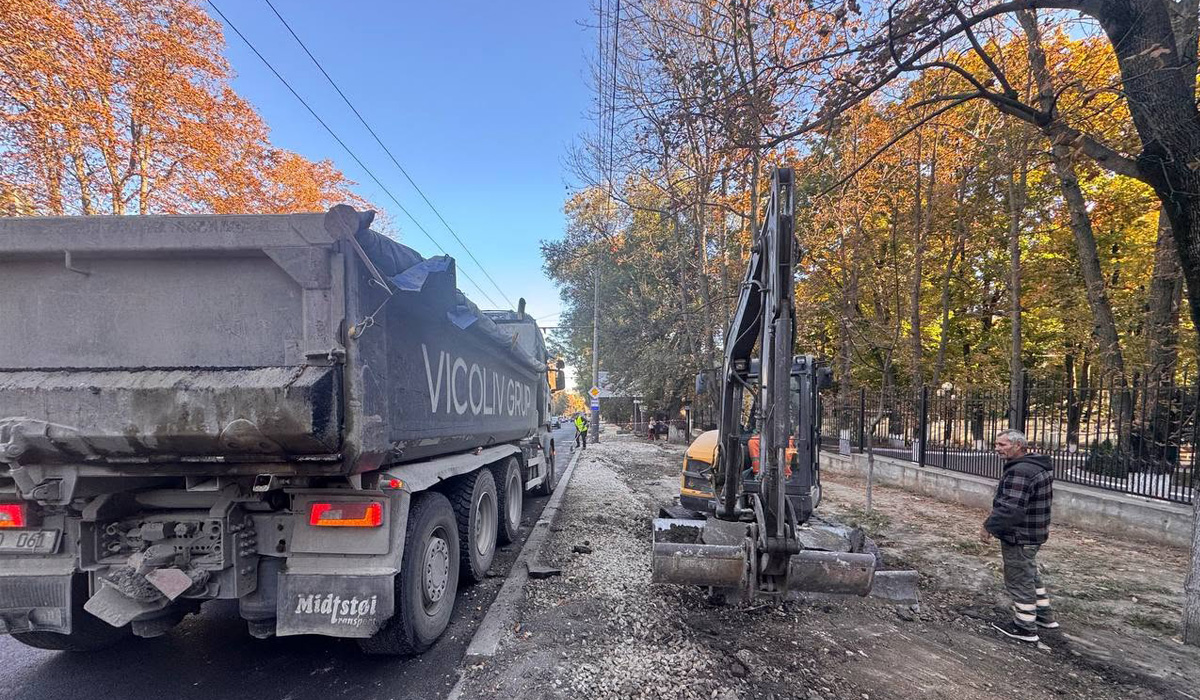

Prin efortul susținut al echipelor municipale și al operatorilor economici, a fost finalizată așternerea stratului de uzură pe strada Gheorghe Asachi, pe tronsonul dintre rondul „40 de ani” și strada Miorița. În continuare se lucrează la amenajarea trotuarelor și acceselor laterale, precum și la frezarea și asfaltarea sensului giratoriu.
În paralel, Î.M. Regia „Exdrupo” a executat lucrări de asfaltare pe str. Meșterul Manole, pe o suprafață totală de de 12 500 m².
La fel, au continuat intervențiile la racordările de pe șoseaua Hîncești.
În zona nodului rutier Ismail, la calea de acces sub pod, au avansat lucrările de amenajare, inclusiv montarea parapetului metalic și a pavajului.
Pe bd. Mircea cel Bătrân au fost executate lucrări de frezare a carosabilului pe casete.
De asemenea, au fost efectuate lucrări punctuale de reparație a carosabilului pe străzile Țarinei, Ion Creangă, Milano, Călărași și str-la Balcani.
Totodată, au continuat lucrările la canalizarea pluvială, curățarea receptoarelor și spălarea rețelelor, precum și salubrizarea străzilor și întreținerea pasajelor subterane.
Pentru siguranța circulației, au fost deservite și instalate circa 180 de indicatoar. De asemenea, au fost aplicate marcaje rutiere pe o suprafață totală de 3 300 m², inclusiv marcaje longitudinale, transversale, galbene, linii STOP și săgeți de orientare.
În cadrul proiectelor contractate de DGMU:
Pe strada Ismail au continuat așternerea stratului de binder, ajustarea capacelor căminelor și grilelor pluviale și lucrările la borduri.
La sistemul pluvial str. Cărbunari – str. Ismail au continuat săpăturile, montarea receptoarelor și căminelor.
Pe str. Calea Orheiului au fost reparate sectoarele degradate ale carosabilului din beton și etanșate rosturile.
Pe strada Sihastrului din Codru au continuat frezarea, demontarea bordurilor și pregătirile pentru amenajarea trotuarelor.
În zona Caldarâm de pe strada 31 August 1989 și pe strada Veronica Micle au avansat lucrările de amenajare a trotuarelor.
Pe strada Ion Dumeniuc a fost finalizată aplicarea tratamentului Slurry Seal, iar pe străzile Petru Zadnipru și Igor Vieru au fost colmatate fisurile.
Reparații prin injectare au fost realizate la accesele spre Bubuieci, Grătiești și Floreni și pe mai multe străzi municipale.
La parcarea de captură de pe strada Vadul lui Vodă au fost montate borduri și consolidată fundația din piatră spartă, iar drumul de acces spre parcare a fost asfaltat cu stratul de bază.
Lucrările de întreținere și reparație a infrastructurii municipale continuă, în vederea îmbunătățirii condițiilor de circulație și a siguranței tuturor participanților la trafic.
