Progresul lucrărilor de reparație capitală a străzilor 31 August 1989, Alexandru cel Bun și Tighina

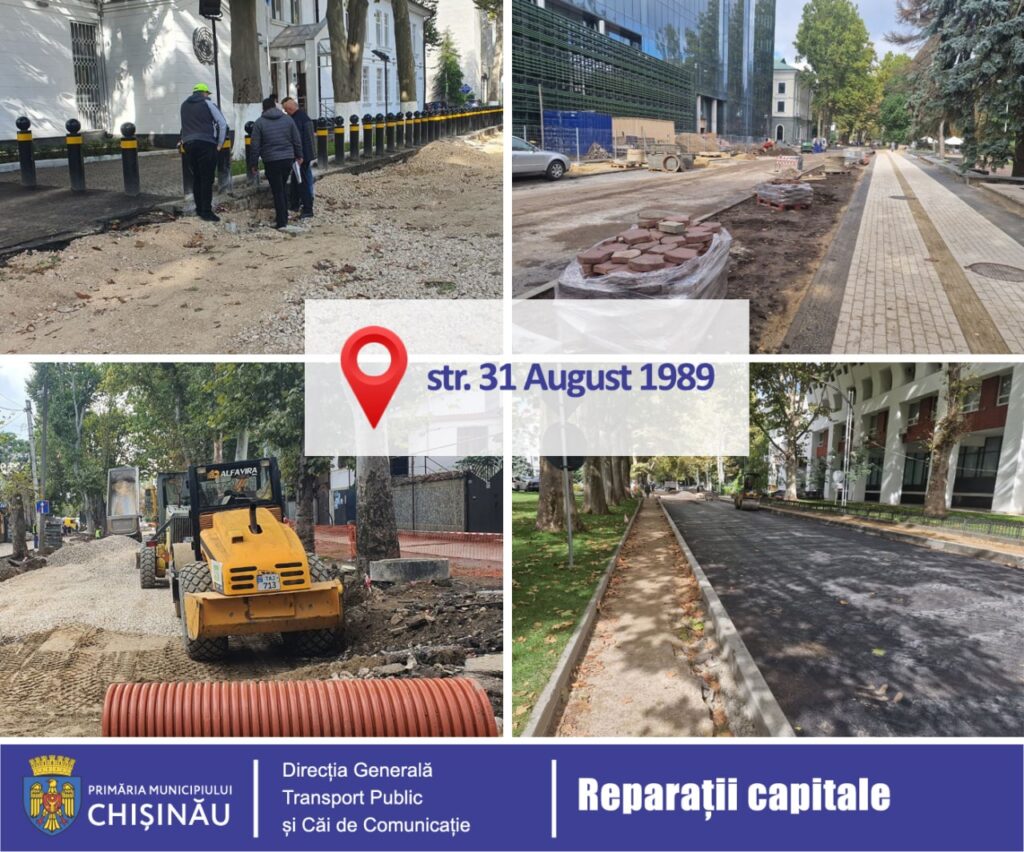

Str. 31 August 1989 (3,1 km), progres total – 21,6%

Se lucrează pe următoarele tronsoane:
- str. Maria Cebotari – str. Mitropolit G. Bănulescu Bodoni – lucrările la sistemul rutier au fost realizate în proporție de 90% (frezarea și decaparea sistemului rutier existent, executarea patului de fundare, amenajarea straturilor de fundație, de bază și de binder). Trotuarele au fost amenajate în proporție de 90% cu pavaj tactil și direcțional. Până la sfârșitul lunii curente porțiunea de drum urmează a fi redeschisă parțial pentru circulație, conform solicitărilor Direcției Generale Transport Public și Căi de Comunicație, beneficiarul proiectului;
- str. Sfatul Țării – str. Maria Cebotari – se așterne stratul de binder. În paralel, se lucrează la trotuare, fiind montate bordurile și pregătindu-se fundația;
- str. Ismail – str. Ciuflea – se lucrează la pregătirea patului de fundare și la executarea căminelor de vizitare (50%).
Pe toate segmentele menționate se lucrează și la rețeaua de iluminat stradal, până în prezent fiind pozate cablurile subterane. Urmează montarea pilonilor și a corpurilor de iluminat.
- Anterior au fost finalizate lucrările la sistemul rutier și la trotuare între străzile Alexei Sciusev și Petru Movilă, primul tronson de drum intrat în reparație. Actualmente se mai lucrează pe partea de iluminat.

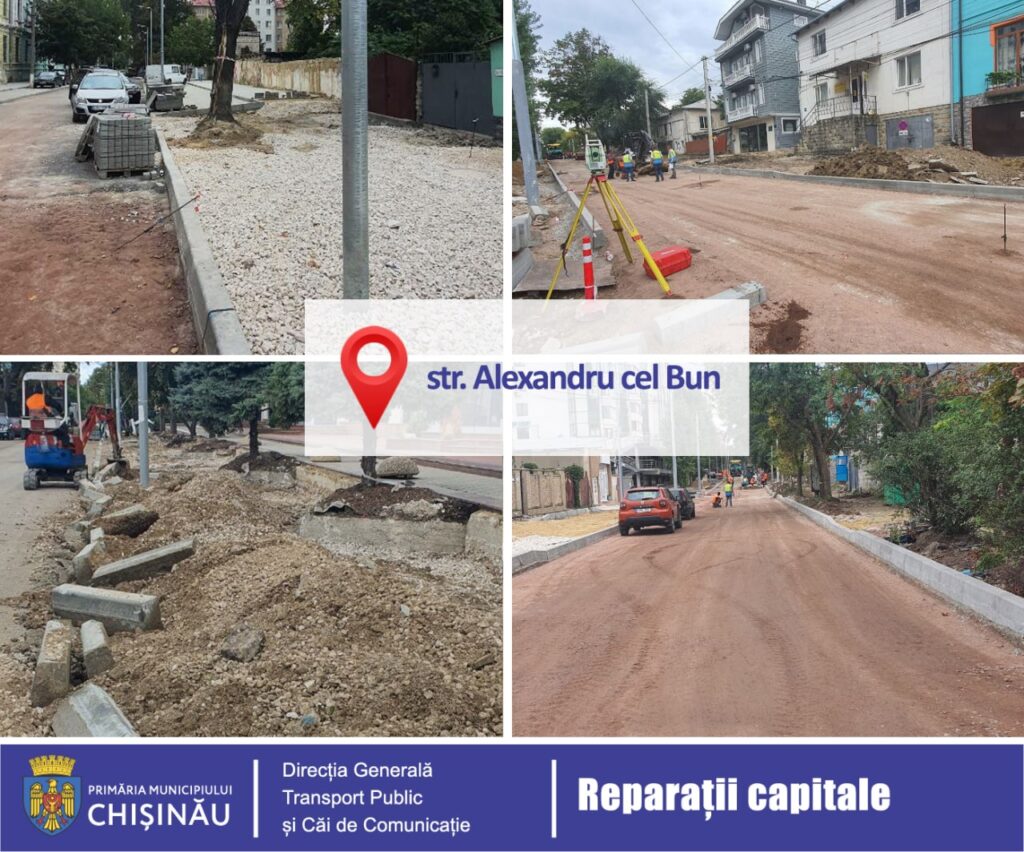

Str. Alexandru cel Bun (2,18 km), progres total – 33,2%

Se lucrează pe următoarele tronsoane:
- str. Ismail – str. Bulgară – lucrările la partea carosabilă, trotuare și canalizare pluvială au fost finalizate, urmând să fie definitivate cele de la sistemul de iluminat stradal.
- str. Bulgară – str. Armenească – a fost frezat integral învelișul asfaltic și demolate trotuarele vechi, în proporție de 50%, fiind inițiate lucrările la structura rutieră. Lucrările pe partea de iluminat au fost realizate în proporție de 90%.
- str. Mitropolit G. Bănulescu-Bodoni – str. Maria Cebotari – până la moment s-a reușit amenajarea celui de-al treilea strat din structura rutieră – materialul reciclat, ceea ce reprezintă 60% din lucrări. La următoarea etapă se va așterne stratul de binder. Între timp, au fost montate bordurile la trotuare, iar în prezent se aplică stratul de piatră spartă. Lucrările la rețeaua de iluminat stradal au fost realizate în volum de 80%.
- str. Maria Cebotari – str. Sfatul Țării – pe partea carosabilă a fost așternut stratul de binder, iar trotuarele au fost amenajate integral. Pe final sunt și lucrările la sistemul de iluminat.
- str. Sfatul Țării – str. Serghei Lazo – straturile structurii rutiere au fost amenajate până la nivelul celui din piatră spartă. La trotuare se fac lucrări de pregătire, ce presupun demolarea betonului asfaltic, decaparea și montarea bordurilor.
Str. Tighina (1,6 km), progres total – 25,6%

Se lucrează pe următoarele tronsoane:
- str. A. Iancu – str. Columna – au fost finalizate lucrările la sistemul rutier și trotuare, urmând să fie definitivate cele de la sistemul de iluminat stradal.
- str. Columna – str. Varlaam – trotuarele au fost executate integral, iar pe partea carosabilă a fost așternut stratul de binder. Lucrările pe partea de iluminat au fost realizate în volum de 90%.
- str. Mitropolit Varlaam – bd. Ștefan cel Mare și Sfânt – trotuarul a fost reparat capital pe partea SA „Moldtelecom”, în prezent se lucrează pe partea de vizavi. Pe carosabil au început lucrările de frezare, după care urmează tot spectrul de lucrări la structura rutieră. Iluminatul a fost instalat în proporție de 80%.
- bd. Ștefan cel Mare și Sfânt – str. 31 August 1989 – s-au executat 80% din lucrările la canalizarea pluvială, restul acțiunilor vor fi reluate în primăvara anului viitor.
- str. București – str. Mihail Kogălniceanu – se lucrează la canalizarea pluvială.
Lucrările se realizează în cadrul Pachetului II al proiectului „Reabilitarea străzilor centrale și modernizarea iluminatului public al centrului municipiului Chișinău”, finanțat de Banca Europeană de Reconstrucție și Dezvoltare (BERD), Banca Europeană de Investiții (BEI) și Fondul Special de Energie Verde al BERD. Perioada de realizare este de 18 luni.
